案例1:热电厂蓄电池同步装置更换

维护内容:

蓄电池组:

  1. 更换1组蓄电池组,数量:102节,规格:2V300Ah;
  2. 检查电池之间的连接线是否牢固,电池单体电压和整组电压是否正常;

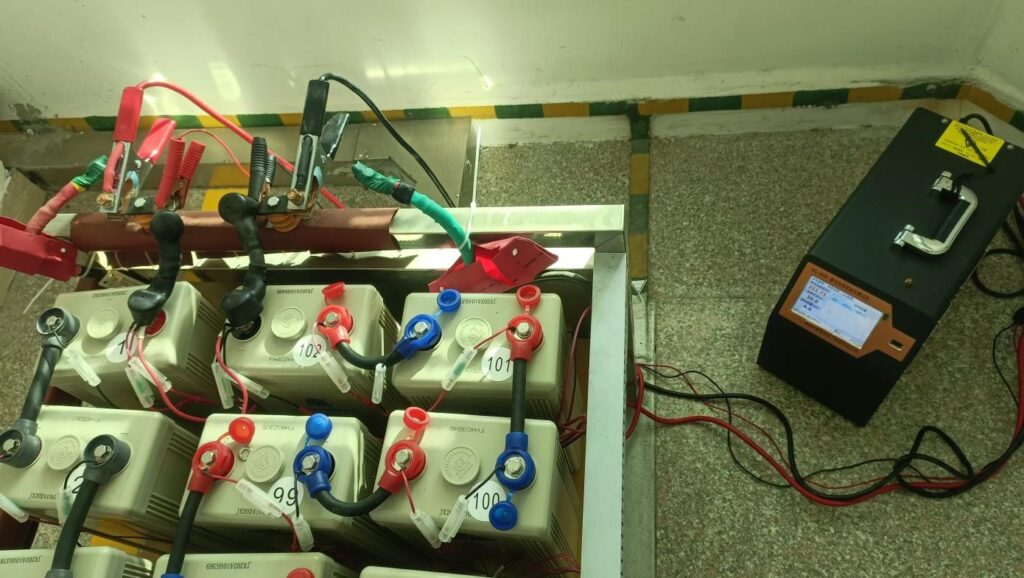

  3. 确认电池电压正常后,接入蓄电池放电仪对整组电池进行放电试验,放电电流为0.1C10,放电时间10小时,根据技术规范要求整组蓄电池放电容量需大于80%以上。

维护及建议:

  1. 此次维护工作对蓄电池组进行放电测试,放电测试结果蓄电池组满足电池容量≧80%的要求,蓄电池组检测合格。
  2. 为了保障蓄电池的使用寿命,保障蓄电池带载的后备时间,对蓄电池的维护检查仍是直流系统维护的主要部分。
  3. 定期检查单体电池两端的电压、电池温度;检查电池之间连接处有无松动、腐蚀现象、压降是否符合要求;检查电池外壳是否完好、有无外壳变形和渗漏、极柱和安全阀周围是否有酸雾逸出;
  4. 蓄电池应每隔一段时间做一次充放电试验,放电时间可根据蓄电池的容量和负载大小确定,一般放出额定容量的30%~40%;对于2V的电池,应每三年做一次放电试验,使用6年后,应每年做一次放电试验;对于6V及12V的电池,应每年做一次放电试验。如果是一次性全负荷放电完毕后,应按规定充电8小时以上;
  5. 蓄电池维护只能由专业的人员来进行。
